التقدير من القاعدة إلى القمة Bottom-Up Estimation
يحتاج مدير المشروع إلى تقدير الوقت والتكلفة والموارد قبل اعتماد خطة التنفيذ. تؤثر جودة هذه التقديرات مباشرة في الميزانية والجدول الزمني وقرارات التوظيف والشراء. يقدم التقدير من القاعدة إلى القمة Bottom-Up Estimation طريقة تفصيلية تبدأ من أصغر مكونات العمل، ثم تجمع تقديراتها تدريجيًا حتى تصل إلى التقدير الكلي للمشروع.
يعتمد هذا الأسلوب على مشاركة الأشخاص الذين يعرفون تفاصيل العمل ويملكون الخبرة اللازمة لتنفيذه. يقدّر كل مسؤول الجهد والمدة والتكلفة والموارد الخاصة بحزمة العمل أو النشاط الذي يديره. يجمع فريق المشروع هذه القيم داخل المستويات الأعلى من هيكل تجزئة العمل حتى يحصل على تقدير متكامل.
غالبًا ما يقدم هذا الأسلوب دقة أعلى من التقديرات الإجمالية عندما يملك الفريق نطاقًا واضحًا وهيكلًا متكاملًا لتجزئة العمل وبيانات موثوقة. لا تضمن التفاصيل الدقة وحدها؛ فقد تنتج التقديرات أرقامًا مضللة إذا أغفل الفريق بعض الأعمال، أو استخدم افتراضات غير واقعية، أو أضاف احتياطيات متكررة في كل مستوى.

ما هو التقدير من القاعدة إلى القمة؟
التقدير من القاعدة إلى القمة أسلوب يقدّر به فريق المشروع مكونات العمل عند أدنى مستوى عملي مناسب، مثل حزم العمل أو الأنشطة، ثم يرحّل هذه التقديرات إلى المستويات الأعلى. تبدأ العملية بتحديد العمل المطلوب، وتجزئته إلى مكونات يمكن فهمها وإسنادها وقياسها، وتقدير كل مكون بصورة مستقلة، ثم جمع النتائج للحصول على أرقام المشروع الإجمالية.
يرتبط هذا الأسلوب عادةً بهيكل تجزئة العمل Work Breakdown Structure (WBS). يقسم الهيكل نطاق المشروع إلى مخرجات رئيسية، ثم يقسم هذه المخرجات إلى عناصر أصغر حتى يصل إلى حزم العمل. تمثل حزمة العمل مستوى يمكن للفريق عنده تعيين مسؤولية واضحة وتقدير الموارد والتكلفة والمدة ومتابعة الإنجاز.
قد يحتاج الفريق إلى تقسيم حزمة العمل إلى أنشطة تفصيلية عند إعداد الجدول الزمني. يقدّر المختصون جهد كل نشاط ومدته واحتياجاته، ثم يجمعون التكاليف تصاعديًا. لا يعني ذلك أن الفريق يستطيع جمع مدد الأنشطة حسابيًا للحصول على مدة المشروع؛ لأن بعض الأنشطة تعمل بالتوازي، بينما تعتمد أنشطة أخرى على إنجاز أعمال سابقة. يحتاج تحديد مدة المشروع إلى بناء تسلسل منطقي للأنشطة، وتحليل الاعتماديات وتوافر الموارد والمسار الحرج.
ما العناصر التي يمكن تقديرها؟
لا يقتصر التقدير من القاعدة إلى القمة على الميزانية. يستطيع فريق المشروع استخدامه لتقدير عدة عناصر مترابطة:
- الجهد: عدد ساعات أو أيام العمل التي يحتاجها الفريق لتنفيذ النشاط.
- المدة: الفترة الزمنية الممتدة من بداية النشاط إلى نهايته مع مراعاة التقويم وتوافر العاملين والاعتماديات.
- التكلفة: أجور العمل والمواد والمعدات والتراخيص والعقود والمصاريف الأخرى المرتبطة بالتنفيذ.
- الموارد: عدد الأفراد والمهارات والأجهزة والمواد والمرافق المطلوبة.
- الكميات: حجم المواد أو وحدات الإنتاج أو الاختبارات أو المعاملات اللازمة لإنجاز العمل.
يجب أن يميز المدير بين الجهد والمدة. قد يحتاج النشاط إلى 80 ساعة عمل، لكن ذلك لا يعني أنه سينتهي خلال يومين عند تكليف خمسة أشخاص. قد تمنع طبيعة المهمة تقسيم العمل بالتساوي، وقد يعمل بعض الأفراد بدوام جزئي، وقد يضطر الفريق إلى انتظار موافقات أو مواد أو نتائج اختبار.
متطلبات إعداد تقدير موثوق
تتحسن جودة التقدير عندما يجهز الفريق مدخلاته قبل بدء الحسابات. يحتاج الفريق إلى نطاق واضح، وهيكل متكامل لتجزئة العمل، ووصف لكل حزمة عمل، وقائمة بالافتراضات والقيود، وأسعار الموارد، وتقويمات العمل، ومعلومات عن الموردين، وبيانات من مشروعات سابقة مشابهة.
يحتاج الفريق أيضًا إلى فهم مستوى الجودة المطلوب ومعايير القبول. تختلف تكلفة إعداد نموذج أولي عن تكلفة إنتاج نظام جاهز للاستخدام التجاري. يرفع تجاهل الاختبارات والتوثيق والتدريب وإدارة المشروع والأمن والصيانة الأولية خطر ظهور نقص كبير في الميزانية.

خطوات التقدير من القاعدة إلى القمة
1. تحديد النطاق والمخرجات
يبدأ الفريق بتحديد ما سينجزه المشروع وما يقع خارج نطاقه. يراجع أصحاب المصلحة المتطلبات والمخرجات ومعايير القبول. تمنع هذه الخطوة تقدير أعمال لا يحتاجها المشروع، وتقلل احتمال إغفال أعمال ضرورية.

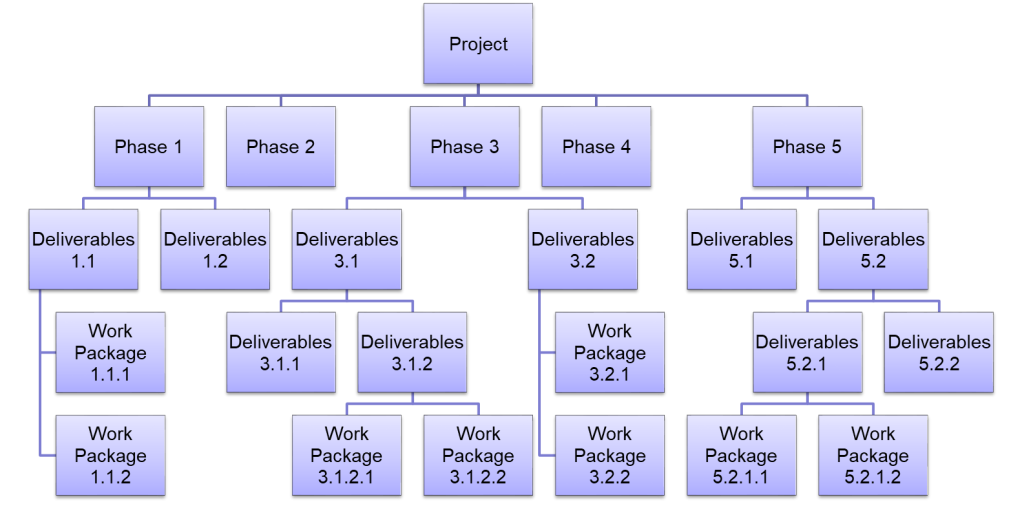

2. بناء هيكل تجزئة العمل
يقسم الفريق المخرجات إلى حزم عمل يمكن إدارتها. يجب أن يغطي الهيكل كامل نطاق المشروع من دون تكرار العمل بين الفروع. يوضح قاموس هيكل تجزئة العمل محتوى كل حزمة ومسؤولها وحدودها وتسليماتها وافتراضاتها.
3. إسناد التقدير إلى المختصين
يسند مدير المشروع كل حزمة إلى الشخص أو الفريق الأقرب إلى العمل. يستطيع المهندس تقدير الجوانب الفنية، ويستطيع مسؤول المشتريات تقدير الأسعار والمهل، ويستطيع فريق الجودة تقدير الاختبارات. تقلل المشاركة الجماعية الاعتماد على رأي فرد واحد وتكشف المتطلبات التي قد يغفلها المدير.
4. تقدير الجهد والموارد والكميات
يحدد المختصون الأعمال اللازمة لكل حزمة، ثم يقدرون ساعات العمل والمهارات والمواد والمعدات والخدمات الخارجية. يمكنهم الاستعانة ببيانات تاريخية أو عروض موردين أو علاقات معيارية أو حكم الخبراء. يجب أن يذكروا أساس كل تقدير بدل تسجيل رقم منفرد بلا تفسير.
5. حساب التكلفة
يحسب الفريق تكلفة حزمة العمل وفق العناصر التي يحتاجها المشروع:
تكلفة حزمة العمل = تكلفة العمالة + المواد + المعدات + العقود الخارجية + المصاريف الأخرى
يحسب الفريق تكلفة العمالة بضرب ساعات العمل المقدرة في معدل تكلفة الساعة المناسب. يجب أن يوضح ما إذا كان المعدل يشمل المزايا والمصاريف العامة أو يمثل الأجر المباشر فقط. يمنع هذا التوضيح استخدام معدلات غير متجانسة بين الفرق.
6. تقدير المدة وبناء الجدول
يحوّل الفريق الجهد إلى مدة متوقعة بعد مراجعة عدد الموارد المتاحة وإنتاجيتها وتقويماتها. يربط مخطط الجدول الأنشطة بعلاقات منطقية، ويحدد الأعمال المتوازية ونقاط الانتظار والقيود والمسار الحرج. يحمي هذا الإجراء الخطة من الخطأ الشائع الذي يساوي بين مجموع ساعات العمل والمدة التقويمية.
7. توثيق أساس التقدير
يسجل الفريق الافتراضات ومصادر الأسعار وتاريخ البيانات ونطاق كل رقم والاستثناءات ودرجة عدم اليقين. يساعد مستند أساس التقدير المدير على مراجعة الحسابات وتحديثها عند تغير الأسعار أو المتطلبات أو إنتاجية الموارد.
8. تحليل المخاطر وإضافة الاحتياطي
لا تكفي القيم الأساسية للتعامل مع عدم اليقين. يحدد الفريق المخاطر المعروفة ويقيّم احتمالاتها وتأثيراتها، ثم يحدد احتياطي الطوارئ بطريقة تتناسب مع مستوى التعرض للمخاطر. يجب ألا يضيف كل مسؤول هامشًا خفيًا إلى تقديره ثم يضيف المدير احتياطيًا آخر؛ لأن هذا الأسلوب يكرر الاحتياطيات ويضخم الميزانية.
9. تجميع التقديرات ومراجعتها
يجمع الفريق تكاليف الأنشطة داخل حزم العمل، ثم يجمع الحزم داخل حسابات الرقابة والمخرجات والمراحل حتى يصل إلى إجمالي المشروع. يراجع المدير التكرار والفجوات والاعتماديات والمصاريف المشتركة. تفيد مقارنة النتيجة بتقدير إجمالي من أعلى إلى أسفل أو بمشروع مشابه في كشف الأخطاء المنهجية والعناصر المفقودة.
مثال على التقدير من القاعدة إلى القمة
تريد شركة تطوير نظام رقمي، فقسم الفريق المشروع إلى حزم عمل. قدر كل فريق ساعات العمل ومعدل التكلفة، ثم أضاف مدير المشروع تكلفة التراخيص:
| حزمة العمل | ساعات العمل | تكلفة الساعة | التكلفة |
|---|---|---|---|
| تحليل المتطلبات | 80 ساعة | 150 دولارًا | 12,000 دولار |
| تصميم النظام | 120 ساعة | 180 دولارًا | 21,600 دولار |
| التطوير | 500 ساعة | 170 دولارًا | 85,000 دولار |
| الاختبار | 220 ساعة | 150 دولارًا | 33,000 دولار |
| النشر والتدريب | 100 ساعة | 160 دولارًا | 16,000 دولار |
| التراخيص | — | — | 25,000 دولار |
إجمالي التكلفة الأساسية = 192,600 دولار
كشف تحليل المخاطر احتمال ارتفاع تكاليف التكامل وإعادة بعض الاختبارات، فحدد الفريق احتياطي طوارئ قدره 19,400 دولار. أصبحت التكلفة المخططة بعد إضافة الاحتياطي 212,000 دولار. يوضح الفريق طريقة احتساب الاحتياطي ومخاطره بدل إضافته كنسبة غير مبررة.
لا يستطيع المدير حساب مدة المشروع بجمع مدد الحزم؛ لأن التصميم قد يبدأ قبل إغلاق جميع التفاصيل، وقد تعمل بعض فرق التطوير بالتوازي، بينما يعتمد الاختبار النهائي على اكتمال مكونات محددة. يحتاج المدير إلى جدول شبكي يوضح هذا التسلسل.

مزايا التقدير من القاعدة إلى القمة
- رفع دقة التقدير: يدرس الفريق تفاصيل العمل والكميات والأسعار والموارد بدل الاعتماد على رقم إجمالي سريع.
- تحسين اكتمال النطاق: تساعد مراجعة حزم العمل على كشف الأنشطة المنسية، مثل الاختبارات والتوثيق والتدريب.
- تعزيز مسؤولية الفريق: يشارك منفذو العمل في إعداد الأرقام، فيفهمون الافتراضات ويشعرون بملكية أكبر للخطة.
- تسهيل الرقابة: يستطيع المدير مقارنة الأداء الفعلي بتقدير كل حزمة وتحديد مصدر الانحراف بسرعة.
- دعم التدفق النقدي والمشتريات: يوضح الأسلوب توقيت الحاجة إلى الموارد والعقود والمواد.
- تحسين إدارة التغيير: يستطيع الفريق تحديد أثر أي تغيير في الحزم المتأثرة بدل إعادة تقدير المشروع كاملًا من الصفر.
عيوب التقدير من القاعدة إلى القمة
- استهلاك الوقت والجهد: يحتاج إعداد التقديرات التفصيلية إلى اجتماعات وبيانات ومراجعات متعددة.
- الاعتماد على وضوح النطاق: يصعب استخدامه بفعالية في المراحل المبكرة عندما لا يعرف الفريق جميع المخرجات.
- احتمال إغفال أعمال كاملة: لا يستطيع الفريق تقدير عنصر لم يدرجه أصلًا في هيكل تجزئة العمل.
- التفاؤل أو التحفظ المبالغ فيه: قد يقلل بعض الأفراد أرقامهم لإرضاء الإدارة، وقد يرفعها آخرون لحماية أنفسهم.
- تكرار الاحتياطيات: يؤدي إدخال هوامش خفية في الأنشطة ثم إضافة احتياطي مركزي إلى تضخيم التقدير.
- الدقة الزائفة: لا يجعل الرقم المفصل التقدير صحيحًا إذا اعتمد الفريق على بيانات ضعيفة أو افتراضات غير واقعية.
الفرق بين التقدير من القاعدة إلى القمة ومن أعلى إلى أسفل
| عنصر المقارنة | من القاعدة إلى القمة | من أعلى إلى أسفل |
|---|---|---|
| نقطة البداية | حزم العمل والأنشطة التفصيلية | المشروع أو المخرجات الرئيسية |
| البيانات المطلوبة | نطاق تفصيلي وكميات وأسعار وموارد | بيانات تاريخية أو مؤشرات إجمالية |
| الوقت المطلوب | أطول عادةً | أسرع عادةً |
| الاستخدام المناسب | إعداد الخطة والميزانية الأساسية | الدراسة الأولية واتخاذ القرار المبكر |
| المخاطر الرئيسية | إغفال حزمة أو تكرار التكاليف | تجاهل الاختلافات والتفاصيل الخاصة بالمشروع |
لا يحتاج المدير إلى اختيار أحد الأسلوبين وإهمال الآخر. يستطيع إعداد تقدير أولي من أعلى إلى أسفل، ثم إنشاء تقدير تفصيلي من القاعدة إلى القمة، ومقارنة النتيجتين. يدفع الاختلاف الكبير الفريق إلى مراجعة النطاق ومعدلات التكلفة والافتراضات والأعمال المفقودة.
متى يستخدم مدير المشروع هذا الأسلوب؟
يناسب التقدير من القاعدة إلى القمة المشروعات التي وصل نطاقها إلى مستوى كافٍ من النضج، خصوصًا عند إعداد الميزانية الأساسية أو اعتماد الجدول أو التفاوض مع الموردين. يفيد أيضًا في المشروعات التي تحتوي على أعمال متخصصة يستطيع خبراء التنفيذ تقديرها بصورة أفضل من الإدارة العليا.
قد لا يناسب الأسلوب مرحلة دراسة الفكرة؛ لأن الفريق لا يملك تفاصيل كافية لبناء هيكل كامل. يمكن للمدير في هذه المرحلة استخدام التقدير التناظري أو البارامتري أو تقدير تقريبي للنطاق، ثم ينتقل إلى التقدير من القاعدة إلى القمة مع تطور المتطلبات. في المشروعات التكيفية، يستطيع الفريق تقدير العمل القريب بالتفصيل وتحديث الأعمال المستقبلية وفق التخطيط المتدرج.
أخطاء يجب تجنبها
- تقدير العمل قبل توضيح المخرجات ومعايير القبول.
- إهمال أنشطة إدارة المشروع والجودة والتوثيق والتدريب.
- جمع مدد الأنشطة وكأن جميع الأعمال تنفذ بالتتابع.
- استخدام معدلات تكلفة مختلفة من دون توضيح مكوناتها.
- إضافة نسب احتياطية ثابتة من دون ربطها بالمخاطر.
- اعتماد أرقام الفريق من دون مراجعة الافتراضات والاعتماديات.
- عدم تحديث التقدير بعد تغير النطاق أو الأسعار أو توافر الموارد.
الخلاصة
يمنح التقدير من القاعدة إلى القمة مدير المشروع رؤية تفصيلية للتكلفة والجهد والموارد والمدة. يبدأ الفريق بحزم العمل والأنشطة، ويقدر كل عنصر، ويوثق افتراضاته، ويحلل المخاطر، ثم يجمع النتائج تصاعديًا. ترتفع موثوقية النتيجة عندما يكتمل النطاق وتتحسن البيانات ويشارك المختصون في التقدير.
لا تعني كثرة التفاصيل أن التقدير دقيق تلقائيًا. يحتاج الفريق إلى مراجعة الأعمال المفقودة ومنع تكرار التكاليف والاحتياطيات وتحليل تسلسل الأنشطة. تمنح مقارنة التقدير التفصيلي بتقدير مستقل من أعلى إلى أسفل ثقة أكبر في الميزانية والجدول النهائيين.
رأي واحد حول “التقدير من القاعدة إلى القمة Bottom-Up Estimation: دليل عملي”
