تقدير مدة الأنشطة: شرح PERT مع مثال عملي وقالب Excel

7 دقائق قراءة

تقدير مدة الأنشطة هو عملية تحديد الزمن المتوقع لإكمال كل نشاط في المشروع بناءً على نطاق العمل والموارد والاعتماديات والافتراضات ودرجة عدم اليقين. ولا يكفي اختيار رقم متفائل؛ لأن المدة غير الواقعية قد تؤدي إلى جدول يصعب تنفيذه، وتأخير المعالم، ورفع تكلفة المشروع.

يشرح هذا الدليل طرق التقدير التماثلي والبارامتري والتقدير ثلاثي النقاط، ثم يطبق معادلة PERT على مثال كامل، ويربط النتائج بحساب المسار الحرج CPM واحتمال الالتزام بتاريخ مستهدف.

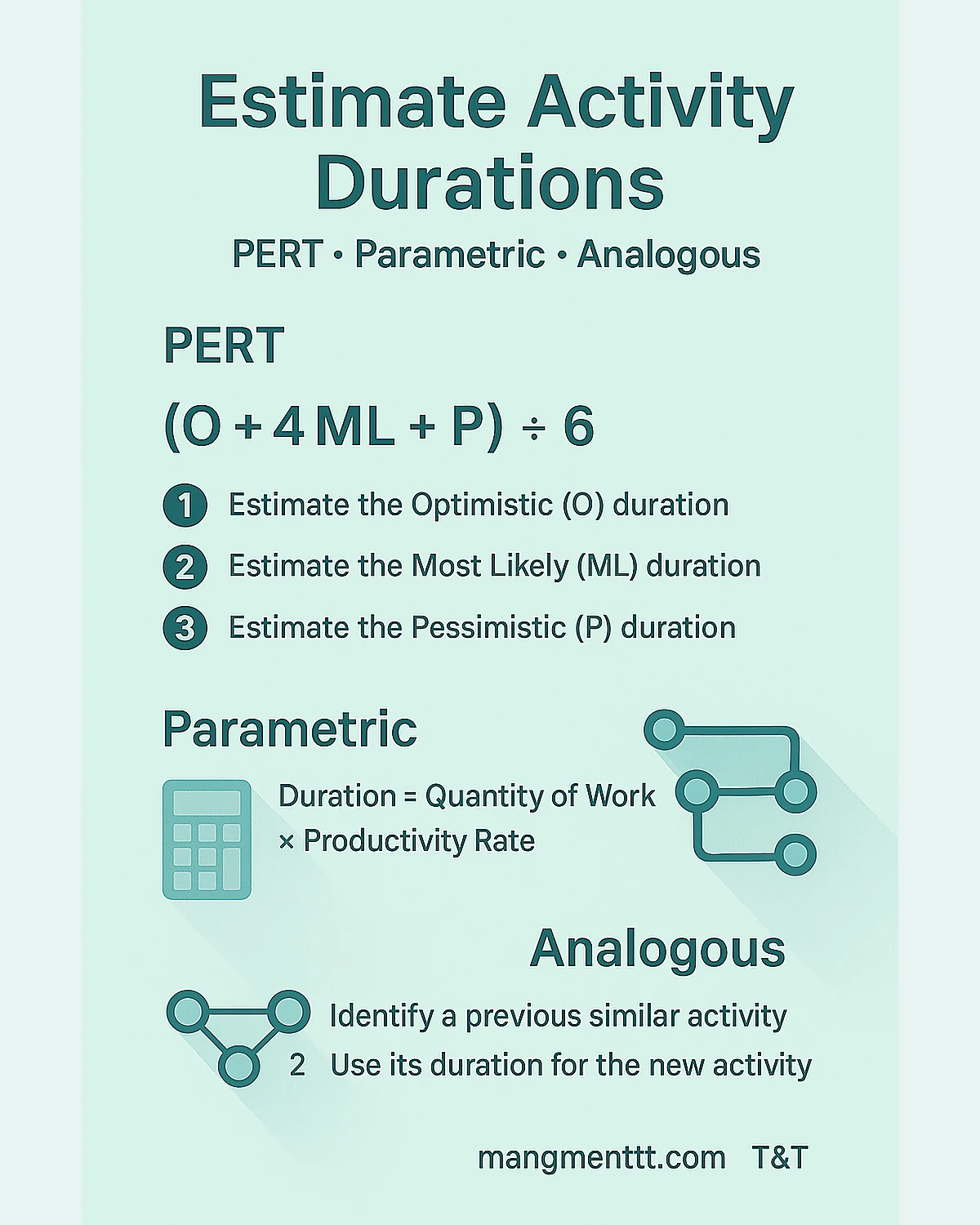

تقدير مدة الأنشطة ومقارنة التقدير التماثلي والبارامتري وطريقة PERT
مقارنة طرق تقدير مدة الأنشطة واختيار الأسلوب المناسب لدرجة عدم اليقين.

ما المقصود بتقدير مدة الأنشطة؟

تقدير مدة النشاط هو حساب عدد فترات العمل اللازمة لإكماله بالموارد المتوقعة. وتختلف المدة عن الجهد؛ فقد تحتاج مهمة إلى 24 ساعة عمل، لكن تنفيذها بواسطة شخص واحد يستغرق ثلاثة أيام عمل، بينما قد تختلف النتيجة عند توزيعها على أكثر من شخص بسبب التنسيق أو طبيعة المهمة.

قبل إعداد التقدير، يجب فهم المخرج المطلوب، وحجم العمل، وتوفر الموارد، والتقويمات، والاعتماديات، والقيود، والمخاطر. بعد ذلك يختار الفريق طريقة التقدير المناسبة ويوثق الافتراضات التي بُني عليها الرقم.

مخرجات عملية تقدير المدة

  • مدة متوقعة لكل نشاط أو حزمة عمل.
  • نطاق يعكس درجة عدم اليقين بدل الاعتماد على رقم واحد.
  • أساس التقدير والبيانات والافتراضات المستخدمة.
  • القيود المؤثرة، مثل توفر الموارد والموافقات والتوريد.
  • تحديثات الجدول الزمني والمعالم والمسار الحرج.
  • احتياطي مناسب للمخاطر وفق سياسة المشروع.

طرق تقدير مدة الأنشطة

الطريقةالفكرةالمزاياالقيودمتى تستخدم؟
التقدير التماثلي
Analogous
مقارنة النشاط بمشروع أو نشاط سابق مشابه.سريع ويحتاج بيانات محدودة.دقته أقل ويتأثر بمدى التشابه الحقيقي.في المراحل المبكرة أو عند نقص التفاصيل.
التقدير البارامتري
Parametric
استخدام معدل إنتاجية مضروبًا في كمية العمل.قابل للتكرار ومدعوم بعلاقة كمية.يحتاج معدلات موثوقة ومناسبة للسياق.عندما تتوفر بيانات تاريخية ووحدات قابلة للقياس.
التقدير ثلاثي النقاط
Three-Point
استخدام تقدير متفائل، وأكثر احتمالًا، ومتشائم.يُظهر نطاق عدم اليقين بدل رقم واحد.يعتمد على جودة السيناريوهات الثلاثة.للعمل المعقد أو المتغير أو غير المؤكد.
PERTمتوسط مرجح يعطي وزنًا أكبر للمدة الأكثر احتمالًا.يوفر مدة متوقعة وتباينًا وانحرافًا معياريًا.لا يعالج ضعف البيانات أو العلاقات الخاطئة تلقائيًا.عند الحاجة إلى تحليل احتمالي للمدة.

معادلة PERT للتقدير ثلاثي النقاط

تعتمد طريقة PERT على ثلاثة تقديرات لكل نشاط:

  • O — المتفائل Optimistic: المدة في ظروف مواتية ومعقولة.
  • M — الأكثر احتمالًا Most Likely: المدة المتوقعة في الظروف المعتادة.
  • P — المتشائم Pessimistic: المدة إذا ظهرت عوائق معقولة دون افتراض كارثة استثنائية.

المدة المتوقعة وفق PERT: te = (O + 4M + P) ÷ 6

الانحراف المعياري: σ = (P − O) ÷ 6

التباين: σ² = ((P − O) ÷ 6)²

يعطي متوسط PERT وزنًا أكبر للقيمة الأكثر احتمالًا، بينما يوضح الانحراف المعياري والتباين مقدار التشتت وعدم اليقين. ومع ذلك، لا ينبغي تفسير النتيجة على أنها وعد دقيق؛ فهي تعتمد على صحة التقديرات والافتراضات والعلاقات بين الأنشطة.

معادلة PERT وخطوات التقدير ثلاثي النقاط وربطها بالمسار الحرج
تستخدم PERT التقديرات المتفائلة والأكثر احتمالًا والمتشائمة لحساب المدة المتوقعة وعدم اليقين.

طبّق حساب PERT باستخدام قالب Excel

استخدم قالب التقدير ثلاثي النقاط لإدخال القيم المتفائلة والأكثر احتمالًا والمتشائمة. يحسب القالب متوسط PERT والمتوسط البسيط والتباين والانحراف المعياري، ويتحقق من صحة ترتيب القيم، ثم يلخص تقديرات المشروع.

مثال كامل على حساب PERT

سنستخدم مشروعًا مصغرًا يتكون من ستة أنشطة من A إلى F. يبدأ النشاط A أولًا، ثم يتفرع العمل إلى B وC. يأتي النشاطان D وE بعد B، بينما يبدأ F بعد اكتمال C وD.

1. حساب المدة المتوقعة والتباين

النشاطالأنشطة السابقةOMPمدة PERT المتوقعةσσ²الملاحظة
A—2353.170.500.25بداية المشروع
BA1232.000.330.11تحضير المتطلبات
CA24104.671.331.78اكتشاف تقني عالي الغموض
DB3575.000.670.44التطوير الأساسي
EB1252.330.670.44اختبارات أولية
FC، D46126.671.331.78الدمج والإطلاق النهائي

يكشف الجدول أن النشاطين C وF يحملان أعلى درجة من عدم اليقين؛ لأن الفرق بين القيمة المتفائلة والمتشائمة أكبر من بقية الأنشطة. لذلك يحتاجان إلى مراجعة الافتراضات والمخاطر قبل تثبيت الجدول.

2. حساب البداية والنهاية المبكرة

النشاطالبداية المبكرة ESالنهاية المبكرة EFالملاحظة
A0.003.17بداية المشروع
B3.175.17بعد A
C3.177.83بعد A
D5.1710.17بعد B
E5.177.50بعد B
F10.1716.83بعد C وD

وفق هذه العلاقات، تبلغ مدة المشروع المتوقعة 16.83 يومًا، والمسار الحرج هو A ← B ← D ← F. أما النشاط C فلديه سماح يقارب 2.34 يوم قبل أن يؤثر في بداية F ضمن هذا المثال.

لمعرفة كيفية حساب البدايات والنهايات المتأخرة والسماح، راجع دليل المسار الحرج CPM مع مثال محلول وقوالب.

3. حساب احتمال الالتزام بتاريخ مستهدف

للتقدير التقريبي لعدم اليقين على المسار الحرج، نجمع تباينات أنشطته:

0.25 + 0.11 + 0.44 + 1.78 = 2.58

وبذلك يكون الانحراف المعياري التقريبي للمشروع:

σ = √2.58 ≈ 1.61 يوم

الموعد المستهدفقيمة Z التقريبيةاحتمال الإنجاز قبل الموعد أو عندهالقراءة العملية
18 يومًا0.7376.6% تقريبًااحتمال جيد، لكنه ليس ضمانًا.
17 يومًا0.1054% تقريبًاالاحتمال قريب من النصف.
16 يومًا−0.5230% تقريبًاموعد متفائل وعالي المخاطرة.

هذا الحساب تبسيط تحليلي يفترض استقلال مدد الأنشطة وثبات المسار الحرج تقريبًا. إذا كانت الأنشطة مترابطة احتماليًا أو قد يتغير المسار الحرج بين السيناريوهات، فقد تحتاج إلى محاكاة أكثر تقدمًا مثل Monte Carlo.

كيف تختار طريقة التقدير المناسبة؟

  • استخدم التقدير التماثلي عندما تحتاج رقمًا أوليًا سريعًا وتتوفر حالة سابقة مشابهة.
  • استخدم التقدير البارامتري عندما تستطيع ربط المدة بكمية قابلة للقياس ومعدل إنتاجية موثوق.
  • استخدم التقدير ثلاثي النقاط وPERT عندما يكون عدم اليقين مرتفعًا أو توجد سيناريوهات متعددة للمدة.
  • استخدم أكثر من طريقة للتحقق عندما يكون النشاط مؤثرًا في الموعد أو الميزانية.
  • اطلب مراجعة المنفذ أو الخبير المختص بدل اعتماد تقدير شخص بعيد عن العمل.

أخطاء شائعة في تقدير مدة الأنشطة

  • تقدير نشاط غير محدد المخرج أو معايير القبول.
  • الخلط بين ساعات الجهد والمدة الزمنية للنشاط.
  • تجاهل الإجازات والتقويمات وتوفر الموارد والموافقات.
  • استخدام أفضل حالة باعتبارها الموعد الرسمي.
  • إضافة احتياطي مخفي داخل كل نشاط مما يضخم الجدول.
  • استخدام بيانات تاريخية دون تعديلها لاختلاف النطاق أو الفريق.
  • عدم توثيق الافتراضات ومصدر التقدير.
  • تقديم نتائج PERT وكأنها دقة مضمونة.
  • تثبيت المدد وعدم تحديثها بعد ظهور معلومات جديدة.

قائمة مراجعة قبل اعتماد التقدير

  • هل مخرج النشاط وحدوده ومعايير قبوله واضحة؟
  • هل شارك المنفذ أو الخبير في إعداد التقدير؟
  • هل روجعت الأنشطة السابقة والاعتماديات؟
  • هل أُخذ توفر الموارد وتقويمات العمل في الحسبان؟
  • هل تستند التقديرات إلى بيانات أو افتراضات موثقة؟
  • هل القيم الثلاثية تحقق الشرط O ≤ M ≤ P؟
  • هل حُددت الأنشطة الأعلى في عدم اليقين؟
  • هل روجع أثر المدة في المسار الحرج وموعد المشروع؟
  • هل الاحتياطي ظاهر ومبرر بدل إخفائه داخل الأنشطة؟

أسئلة شائعة عن PERT وتقدير المدة

متى أستخدم PERT بدل التقدير البارامتري؟

استخدم PERT عندما تكون المدة غير مؤكدة وتستطيع بناء ثلاثة سيناريوهات منطقية. أما التقدير البارامتري فيكون أنسب عندما تتوفر علاقة كمية مستقرة، مثل عدد الوحدات مضروبًا في معدل إنتاجية موثوق.

هل أضيف احتياطيًا إلى كل نشاط؟

لا تضف احتياطيًا مخفيًا إلى كل نشاط؛ لأن ذلك قد يضخم الجدول ويخفي مستوى المخاطر الحقيقي. حدد الاحتياطي بصورة ظاهرة وفق تحليل المخاطر وسياسة الجدول، وميّز بين مدة النشاط واحتياطي الطوارئ أو الإدارة.

هل يمكن استخدام PERT لتقدير التكلفة؟

نعم. يمكن تطبيق التقدير المتفائل والأكثر احتمالًا والمتشائم على التكلفة أو الجهد أو أي قيمة كمية تحمل نطاقًا منطقيًا من عدم اليقين، مع توحيد الوحدات وتوثيق الافتراضات.

كيف أستخدم التقدير ثلاثي النقاط في المشاريع الرشيقة؟

يمكن استخدام البيانات التاريخية وسرعة الفريق كأساس أولي، ثم تطبيق التقدير ثلاثي النقاط على الأعمال الكبيرة أو الغامضة. بعد كل دورة، قارن التقديرات بالنتائج الفعلية وحدّث الافتراضات.

الخلاصة

يبدأ تقدير مدة الأنشطة بفهم العمل والموارد والاعتماديات، ثم اختيار طريقة تناسب جودة البيانات ودرجة عدم اليقين. يساعد التقدير التماثلي في الحصول على رقم أولي سريع، ويفيد التقدير البارامتري عندما توجد معدلات موثوقة، بينما يحول PERT السيناريوهات الثلاثة إلى مدة متوقعة ومقياس للتشتت.

استخدم قالب التقدير ثلاثي النقاط لإجراء الحسابات وتنظيم الافتراضات، ثم اربط المدد المحسوبة بشبكة الأنشطة وراجع أثرها في المسار الحرج قبل اعتماد موعد المشروع.
